Hot News
Te rog să-mi oferi titlul pe care dorești să-l rescriu.
AUR afirmă că nu colaborează cu PSD sau PNL: „Votează împreună și încearcă să creeze iluzia unor diferențe între ei”
EVERGENT Investments anunță un rezultat net record de 378 milioane lei și convoacă Adunările generale ordinară și extraordinară
Te rog să îmi oferi titlul pe care dorești să-l rescriu.
Pericol de explozie pe DN6, în Timiș: TIR încărcat cu azotat de amoniu, implicat într-un accident. Evacuare de urgență și trafic blocat.
CONTACT
PulsLocal
  • Politică
  • Local
  • Actual
  • Economic
  • Extern
  • Showbiz
  • Sport
  • Curiozitati
  • Evenimente
Citind: Centrală Iernut a Romgaz, întârziată, nu va fi finalizată luna viitoare. Contractorul spaniol se confruntă cu riscul de insolvență. Probleme la compresoare, trimise în Coreea pentru reparații.
Distribuie
Caută
PulsLocalPulsLocal
Font +/-Aa
  • Politică
  • Local
  • Actual
  • Economic
  • Extern
  • Showbiz
  • Sport
  • Curiozitati
  • Evenimente
Caută
  • Politică
  • Local
  • Actual
  • Economic
  • Extern
  • Showbiz
  • Sport
  • Curiozitati
  • Evenimente
Urmați-ne
© 2024 pulslocal.ro
PulsLocal > Economic > Centrală Iernut a Romgaz, întârziată, nu va fi finalizată luna viitoare. Contractorul spaniol se confruntă cu riscul de insolvență. Probleme la compresoare, trimise în Coreea pentru reparații.
Economic

Centrală Iernut a Romgaz, întârziată, nu va fi finalizată luna viitoare. Contractorul spaniol se confruntă cu riscul de insolvență. Probleme la compresoare, trimise în Coreea pentru reparații.

Data: 23 mai 2025 - 10:52
Petrache Poenaru 71
Distribuie

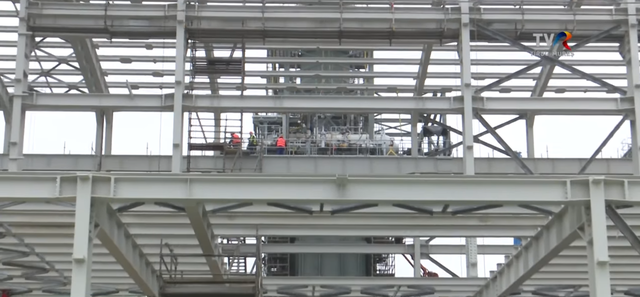

mult intarziata centrala iernut a romgaz nu va fi gata luna viitoare contractorul spaniol se apropie de insolventa probleme la compresoare trimise in coreea la reparat 6830315dc288b

Sursa foto: Google Images

Întârzieri majore la centrala Iernut a Romgaz

Centrala nouă de producție de energie de 430 MW de la Iernut, parte a Romgaz, nu va fi finalizată în luna următoare, așa cum fusese inițial planificat. Proiectul, care a ajuns la un grad de realizare de 97%, ar fi trebuit să fie operațional acum cinci ani, dar întârzierile persistă din cauza dificultăților întâmpinate de principalul contractor, compania spaniolă Duro Felguera, care se apropie de insolvență.

Probleme tehnice și financiare

Recent, au fost identificate probleme la compresoarele centralei, care au fost trimise în Coreea pentru reparații. CEO-ul Romgaz, Răzvan Popescu, a declarat că proiectul se confruntă cu noi întârzieri din cauza situației financiare dificile a Duro Felguera. Statul spaniol și acționarii privați nu sunt dispuși să ofere suport financiar, iar se ia în considerare o fuziune cu o altă companie inginerească spaniolă, TSK, ca posibilă soluție.

„Se pare că, de fiecare dată când ne apropiem de finalizarea contractului, apare un nou obstacol. Am reușit totuși să încheiem acorduri cu subcontractori pentru a asigura continuitatea lucrărilor”, a adăugat Popescu, subliniind că, deși se fac eforturi pentru a accelera procesul, întârzierile vor continua.

Perspectivele de finalizare

Ministrul Energiei, Sebastian Burduja, a declarat că, în ciuda dificultăților, speră ca proiectul să fie finalizat în acest an. „Iernut este un subiect binecunoscut pentru români. Mai avem 3% de completat și facem tot posibilul pentru a finaliza acest proiect cât mai repede”, a afirmat el.

Întârzieri la finalizarea centralei Iernut a Romgaz

Proiectul centralei Iernut, gestionat de Romgaz, va suferi o nouă întârziere, iar finalizarea sa nu va avea loc luna viitoare, conform declarațiilor oficiale. Contractorul spaniol responsabil de lucrări se confruntă cu probleme financiare grave, fiind aproape de insolvență.

Probleme tehnice cu echipamentele centralei

Răzvan Popescu, CEO-ul Romgaz, a subliniat că au fost descoperite dificultăți la unele echipamente, în special la compresoare, care au fost trimise în Coreea pentru reparații. Acestea urmează să fie returnate în România, iar testările vor continua pentru a asigura funcționarea optimă a centralei.

Perspectivele de operare

În ciuda problemelor întâmpinate, Popescu a exprimat optimismul că centrala va putea fi pusă în funcțiune până la sfârșitul anului, în operare comercială deplină. De asemenea, Gabriela Trânbițaș, directoarea financiară a Romgaz, a menționat că se estimează un profit de 10-15 milioane de euro din funcționarea noii centrale în anul 2026.

Romgaz a vândut recent electricitate angro pe platforma OPCOM, cu livrări programate inclusiv după 2 iunie, data inițial promisă pentru punerea în funcțiune a centralei de 430 MW de la Iernut. În prezent, producția de energie a companiei a scăzut semnificativ, iar vechea centrală a fost oprită pentru lucrări necesare conectării noii centrale la rețea.

Distribuie acest articol
Facebook Twitter E-mail Imprimare
Articolul precedent stelian bujduveanu desemnat inlocuitor al lui nicusor dan la primaria capitalei 6830314d707fe Stelian Bujduveanu, numit succesor al lui Nicușor Dan la Primăria Capitalei
Articolul următor cum a aparut misha miller pe covorul rosu de la festivalul de film de la cannes rochia a atras atentia tuturor am fost impreuna cu naomi campbell 683032509c4e3 Misha Miller pe covorul roșu de la Festivalul de Film de la Cannes. Rochia a atras atenția tuturor „Am fost împreună cu Naomi Campbell”
Lasa un comentariu

Lasă un răspuns Anulează răspunsul

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

Ultimele

Știri
69c51aefac0f6

Te rog să-mi oferi titlul pe care dorești să-l rescriu.

26 martie 2026 313
aur sustine ca nu face aliante cu psd sau pnl voteaza cot la cot si incearca sa creeze impresia ca exista diferente intre ei 69c51ad8f265c

AUR afirmă că nu colaborează cu PSD sau PNL: „Votează împreună și încearcă să creeze iluzia unor diferențe între ei”

26 martie 2026 169
evergent investments anunta un rezultat net record de 378 milioane lei si convoaca adunarile generale ordinara si extraordinara 69c5197116ea1

EVERGENT Investments anunță un rezultat net record de 378 milioane lei și convoacă Adunările generale ordinară și extraordinară

26 martie 2026 184
69c517e35bc5a

Te rog să îmi oferi titlul pe care dorești să-l rescriu.

26 martie 2026 5
video pericol de explozie pe dn6 in timis tir incarcat cu azotat de amoniu implicat intr un accident evacuare de urgenta si trafic blocat 69c517263d311

Pericol de explozie pe DN6, în Timiș: TIR încărcat cu azotat de amoniu, implicat într-un accident. Evacuare de urgență și trafic blocat.

26 martie 2026 278
comandantul iranian responsabil pentru blocarea stramtorii ormuz a fost ucis de catre israel anunta presa de la tel aviv 69c5170a43eb8

Comandantul iranian responsabil pentru blocarea Strâmtorii Ormuz a fost ucis de Israel, anunță presa din Tel Aviv.

26 martie 2026 8

Te-ar putea interesa și...

decizie anti fake ciocolata dubai 6785576947dc6
Economic

DECIZIE Anti-fake ciocolată Dubai

14 ianuarie 2025 396
oracle acuzata ca a incercat sa ascunda de clienti o bresa importanta de securitate 67ebf092d1d30
Economic

Oracle – acuzată că a încercat să ascundă o breșă importantă de securitate de clienți

1 aprilie 2025 262
foto licitatia pentru construirea noii centrale in cogenerare din cartierul bucurestean titan a fost anulata 6814f249e656a
Economic

Licitația pentru construirea noii centrale în cogenerare din cartierul bucureștean Titan a fost anulată

3 mai 2025 242
investitiile straine directe au scazut cu 12 in primele patru luni 684c19106ec69
Economic

Investițiile străine directe au înregistrat o scădere de 12% în primele patru luni

13 iunie 2025 95
PulsLocal

PulsLocal.ro este platforma de știri care îți aduce informația de care ai nevoie.

FACEBOOK
Twitter
YOUTUBE

Rămâi informat și conectat la ceea ce contează – PulsLocal transformă fiecare știre într-o experiență clară și concisă, potrivită pentru ritmul tău.

  • © 2024 pulslocal.ro
  • Contact
  • Politica de confidenţialitate
Welcome Back!

Sign in to your account

Nume de utilizator sau Adresa de email
Parola

Ti-ai pierdut parola?
