Proiectul Noului CET din Constanța Avansează

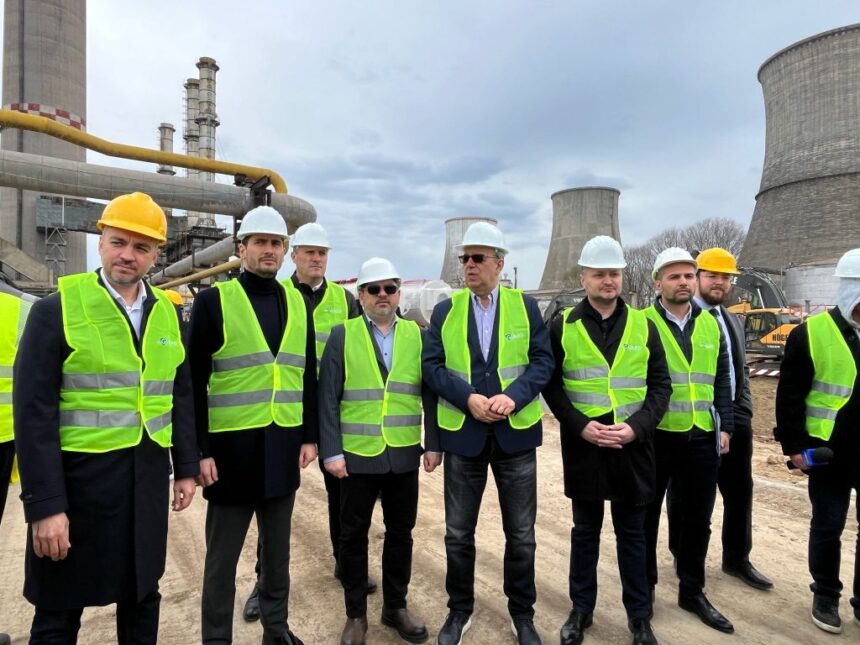

Primăria Municipiului Constanța continuă implementarea proiectului „Sursă de producție energie utilă termică și electrică prin cogenerare de înaltă eficiență în municipiul Constanța”, finanțat de Ministerul Energiei în cadrul Planului Național de Redresare și Reziliență. Vineri, 28 martie, primarul Vergil Chițac a prezentat stadiul lucrărilor la noul CET, care se află în prezent la 14% din finalizare. Autoritățile locale își propun ca, până la sfârșitul anului, să ajungă la 85% din lucrări.
La eveniment au fost prezenți, alături de primar, viceprimarul Costin Răsăuțeanu, secretarul de stat în Ministerul Energiei, Constantin Saragea, și alți oficiali din domeniu. De menționat este faptul că acest proiect reprezintă primul contract de finanțare semnat în cadrul Planului Național de Redresare și Reziliență, având ca scop dezvoltarea capacităților de producție pe gaz pentru cogenerarea de energie electrică și termică.
Valoarea totală a proiectului este de 742.921.672,15 lei, din care 512.528.825,59 lei sunt fonduri nerambursabile, iar restul reprezintă contribuția locală. Perioada de implementare a proiectului se întinde între 14 decembrie 2022 și 30 iunie 2026.
Primarul Chițac a afirmat: „Acest proiect va avea un impact semnificativ asupra locuitorilor și orașului. Este un pas fundamental către un viitor fără emisii de noxe.” De asemenea, Constantin Saragea a subliniat sprijinul continuu al Ministerului Energiei pentru realizarea acestui proiect.
Președintele ANRE, George Niculescu, a adăugat: „Constanța devine un model pentru toate orașele din România. Lucrările avansează și sunt bucuros că acest proiect va îmbunătăți condițiile de încălzire din oraș.”
Avansul lucrărilor la noul CET din Constanța
Proiectul noului CET din Constanța a atins un stadiu fizic de 14%, conform declarațiilor făcute de managerul proiectului, Alexandru Zală de la Elsaco. Acesta a precizat că principalele echipamente au fost deja contractate, unele dintre ele fiind deja prezente pe șantier, iar o parte dintre acestea au fost montate.
„Motoarele termice vor ajunge pe 17 noiembrie. Până atunci, ne propunem să finalizăm 95% din clădire. Credem că la începutul anului viitor vom putea pune în funcțiune clădirea motoarelor”, a adăugat Zală.
Primarul Vergil Chițac și secretarul de stat Constantin Saragea au prezentat stadiul lucrărilor, subliniind importanța acestui proiect pentru municipiu. Claudiu Crețu, director general al ELCEN București, a menționat că noul CET va reprezenta un model de eficiență, având capacitatea de a porni grupurile vechi în doar două zile și pe cele noi în câteva minute.
