Hot News
Mort de bea, a făcut scandal cu polițiștii în plină stradă! A fost încătușat și dus la Poliția Năvodari.
Polițistul care a împușcat un tânăr la Vama Veche și amenința că se sinucide este nemulțumit de pedeapsă
Șeful statului, despre alegerile anticipate: Teoretic sună bine, în practică înseamnă cinci luni în care nu putem face rectificare
Clădirea de pe strada Avram Iancu nr. 17 se transformă spectaculos: proiectul a obținut trei premii și intră în competiție internațională.
Nicuşor Dan va condiţiona partidele să nu coopteze AUR la guvernare. Președintele, despre viitorul premier: Am multe nume în minte
CONTACT
PulsLocal
  • Politică
  • Local
  • Actual
  • Economic
  • Extern
  • Showbiz
  • Sport
  • Curiozitati
  • Evenimente
Citind: „Blestemul” Iernut a afectat inițial Algeria și acum revine: Constructorul noii centrale Romgaz se confruntă cu penalități de peste 400 milioane euro pentru întârzieri în lucrări
Distribuie
Caută
PulsLocalPulsLocal
Font +/-Aa
  • Politică
  • Local
  • Actual
  • Economic
  • Extern
  • Showbiz
  • Sport
  • Curiozitati
  • Evenimente
Caută
  • Politică
  • Local
  • Actual
  • Economic
  • Extern
  • Showbiz
  • Sport
  • Curiozitati
  • Evenimente
Urmați-ne
© 2024 pulslocal.ro
PulsLocal > Economic > „Blestemul” Iernut a afectat inițial Algeria și acum revine: Constructorul noii centrale Romgaz se confruntă cu penalități de peste 400 milioane euro pentru întârzieri în lucrări
Economic

„Blestemul” Iernut a afectat inițial Algeria și acum revine: Constructorul noii centrale Romgaz se confruntă cu penalități de peste 400 milioane euro pentru întârzieri în lucrări

Data: 7 martie 2025 - 07:34
Petrache Poenaru 459
Distribuie
e280b3blestemule280b3 iernut a lovit mai intai algeria si acum se intoarce constructorul centralei noi a romgaz risca penalitati de peste 400 milioane euro pentru lucrari si mai intarziate 67ca83a21ab72

Sursa foto: Google Images

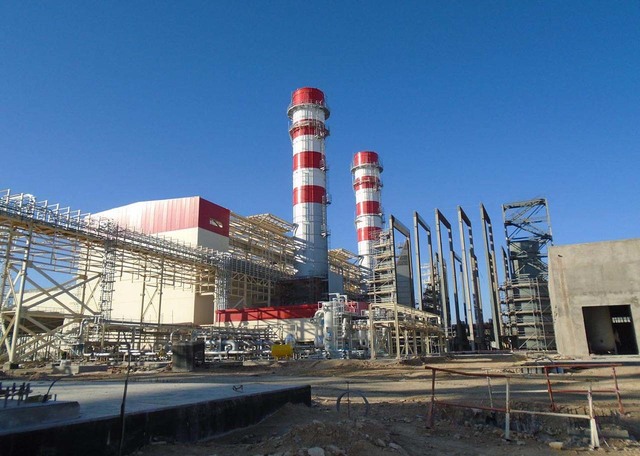

Constructorul centralei de la Iernut riscă penalități semnificative

Constructorul spaniol Duro Felguera se confruntă cu riscul de a acumula penalități de peste 400 de milioane de euro din cauza întârzierilor în finalizarea centralei pe gaze de 430 MW de la Iernut, proiect al companiei de stat Romgaz. Contractul pentru această centrală a fost semnat în 2016, cu termen de finalizare stabilit inițial pentru 2020.

Problemele cu Duro Felguera nu sunt o noutate, având în vedere că compania se află în mijlocul unei dispute legate de un alt proiect – o centrală pe gaze de 1.200 MW la Djelfa, Algeria. Acest contract, semnat în 2014, a fost suspendat în vara anului 2022 din cauza întârzierilor și neînțelegerilor, iar Sonelgaz, clientul algerian, a solicitat compensații de 413 milioane de euro pentru nefinalizarea la timp a lucrărilor.

În urma solicitării de arbitraj din partea Sonelgaz, Duro Felguera a fost obligată de autoritățile spaniole să constituie un provizion de 100 de milioane de euro, ceea ce a afectat negativ situația financiară a companiei. Acum, oficialii Duro Felguera intenționează să negocieze cu Sonelgaz pentru a renunța la arbitraj și pentru a relua lucrările la centrala din Djelfa, o situație care reflectă neliniștitor similaritățile cu proiectul de la Iernut.

Întârzierile lucrărilor la centrala Iernut

Constructorul centralei noi a Romgaz, Duro Felguera, se confruntă cu riscul de a fi penalizat cu peste 400 milioane euro din cauza întârzierilor semnificative în execuția lucrărilor. Ministrul Energiei, Sebastian Burduja, a anunțat că va vizita amplasamentul de la Iernut pentru a evalua situația și a găsi soluții pentru finalizarea proiectului.

Burduja a declarat: „Sâmbătă, 8 martie, voi celebra această zi la Iernut, pentru a mă asigura că acel 3% rămas de executat din proiect se poate duce la bun sfârșit. Voi fi acolo pentru a găsi soluții să ducem Iernutul la bun sfârșit, după mulți ani.” Întârzierile sunt cauzate de mai mulți factori, inclusiv negocieri dificile cu subcontractanții și mobilizarea insuficientă a resurselor de către Duro Felguera.

Raportul Romgaz pe primele 9 luni ale anului precedent indică faptul că personalul de execuție este insuficient și că lucrările de construcție civile, termomecanice și electrice au fost afectate. De asemenea, a fost identificată necesitatea încheierii unui act adițional la contractul de execuție din cauza discrepanțelor dintre situația reală de pe teren și soluțiile tehnice prevăzute inițial.

Distribuie acest articol
Facebook Twitter E-mail Imprimare
Articolul precedent grafic europa are nevoie de cheltuieli pentru aparare de 35 din pib ca sa inlocuiasca retragerea sua 67ca8395e8bd9 GRAFIC Europa trebuie să aloce 3,5% din PIB pentru apărare pentru a compensa retragerea SUA
Articolul următor extinderea umbrelei nucleare franceze asupra europei cum ar putea arsenalul strategic al frantei sa descurajeze un atac al rusiei 67ca859bd05c5 Extinderea umbrelei nucleare franceze asupra Europei: Impactul arsenalului strategic al Franței asupra descurajării unui atac din partea Rusiei
Lasa un comentariu

Lasă un răspuns Anulează răspunsul

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

Ultimele

Știri
mort de beat a facut scandal cu politistii in plina strada a fost incatusat si dus la politia navodari 6abd91e12992b

Mort de bea, a făcut scandal cu polițiștii în plină stradă! A fost încătușat și dus la Poliția Năvodari.

1 octombrie 2026 198
politistul pistolar de la vama veche care ameninta ca se sinucide dupa ce a impuscat un tanar e nemultumit de pedeapsa 6abd8d3080a2e

Polițistul care a împușcat un tânăr la Vama Veche și amenința că se sinucide este nemulțumit de pedeapsă

1 octombrie 2026 241
video seful statului despre alegerile anticipate teoretic suna bine in practica inseamna cinci luni in care nu putem face rectificare 6abd86e5b19f4

Șeful statului, despre alegerile anticipate: Teoretic sună bine, în practică înseamnă cinci luni în care nu putem face rectificare

1 octombrie 2026 314
galerie foto cladirea de pe strada avram iancu nr 17 se transforma spectaculos proiectul a obtinut trei premii si intra in competitie internationala 6abd817f33c65

Clădirea de pe strada Avram Iancu nr. 17 se transformă spectaculos: proiectul a obținut trei premii și intră în competiție internațională.

30 septembrie 2026 16
video nicusor dan va conditiona partidele sa nu coopteze aur la guvernare presedintele despre viitorul premier am multe nume in cap 6abd7b610be63

Nicuşor Dan va condiţiona partidele să nu coopteze AUR la guvernare. Președintele, despre viitorul premier: Am multe nume în minte

30 septembrie 2026 323
romania a depus ultima cerere de plata din pnrr catre comisia europeana dragos pislaru urmeaza acum evaluarea 6abd7a33aa3aa

România a trimis ultima cerere de plată din PNRR către Comisia Europeană. Dragoș Pîslaru: „Urmează acum evaluarea”

30 septembrie 2026 218

Te-ar putea interesa și...

companie din ungaria investeste 20 milioane euro in harghita intr o noua fabrica 6801259956ecf
Economic

Companie din Ungaria investește 20 milioane euro în Harghita prin construirea unei noi fabrici.

17 aprilie 2025 447
foto calin georgescu a iesit de la parchet in uralele multimii 67bf4b47a8771
Economic

Călin Georgescu a ieșit de la Parchet în uralele mulțimii

26 februarie 2025 415
stb modifica traseul bucharest city tour autobuzele vor ajunge si la catedrala nationala si vor circula din nou pe calea victoriei 6a4f32424880f
Economic

STB schimbă traseul Bucharest City Tour: autobuzele vor ajunge la Catedrala Națională și vor circula din nou pe Calea Victoriei

9 iulie 2026 116
indicele robor se mentine constant 68493a3b511ea
Economic

Indicele ROBOR rămâne stabil

11 iunie 2025 412
PulsLocal

PulsLocal.ro este platforma de știri care îți aduce informația de care ai nevoie.

FACEBOOK
Twitter
YOUTUBE

Rămâi informat și conectat la ceea ce contează – PulsLocal transformă fiecare știre într-o experiență clară și concisă, potrivită pentru ritmul tău.

  • © 2024 pulslocal.ro
  • Contact
  • Politica de confidenţialitate
Welcome Back!

Sign in to your account

Nume de utilizator sau Adresa de email
Parola

Ti-ai pierdut parola?
